2025年7月,我司主導設計的成渝中線井口雙線特大橋遷改鐵路10KV貫通、自閉線工程通過交工驗收,解決了該大橋建設項目的最后一道施工難題。
一、項目概況

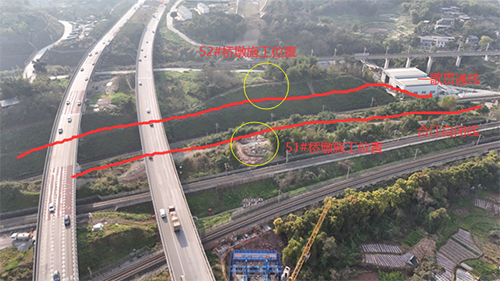

成渝中線井口雙線特大橋51#、52#橋墩施工地塊紅線內,有埋地敷設的鐵路10KV貫通及自閉線路。其中,一歌貫通線井一段3# - 4#桿間部分電纜在52#橋墩施工范圍;合江自閉一井段1#負荷開關箱至2#對接箱間部分電纜線路在51#橋墩施工范圍。為讓出建設場地、保障輸電線路的運行安全,并符合國家相關法規標準,需遷改該段線路。

二、工程難點

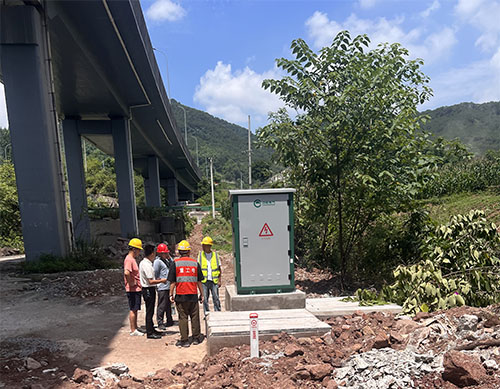

保障渭井線鐵路在建設期間運營安全是最大難點。設計團隊經現場踏勘、方案研討、主管站段的協調,充分考慮施工倒替時序,在2天窗內完成電力遷改倒替,保障了鐵路電力運營穩定安全。

三、標準化驗收流程
本次驗收嚴格遵循《TB 10420 - 2018 鐵路電力工程施工質量驗收標準》,對工作井、檢查井等全面檢測。施工單位完成整改后,經建設、設計、施工、監理四方確認,工程達交工條件。
四、項目推進意義
成渝中線高鐵是成渝地區雙城經濟圈標桿工程,起自重慶北站,經多地至成都站,正線全長292公里,設計速度350公里/小時、預留400公里/小時,總投資693億元,工期5年。建成后將與渝宜(昌)高鐵銜接,構建便捷高鐵大通道。
本次電力遷改項目的順利實施,為成渝中線井口雙線鐵大橋建設項目疏通了最后一個施工堵點,對整個成渝中線項目建設起到了積極的推進作用。我司也通過積極的服務態度,嚴謹?shù)墓こ淘O(shè)計方案、周全的施工組織策劃,圓滿完成項目,獲中鐵大橋局等主管部門好評。
(撰稿人:站規分院—楊興凱)
